整木定制生產對二次深化設計和現場施工提出了更高的要求。設計師根據工程的設計要求,結合工廠的工藝能力進行深化設計。這要對施工現場進行多次精確測量數據的采集,并根據數據進行施工深化設計,將復雜的現場情況轉化為可加工的CAD圖紙,最后的深化設計方案應得到業主和施工方的簽認。【關注定制家網,天天送干貨】
將工廠生產的整木定制產品在工廠現場進行安裝,會事先編制安裝規程和標準,并嚴格按照編制的規范進行安裝,安裝完成后,再進行油漆修補等工作。

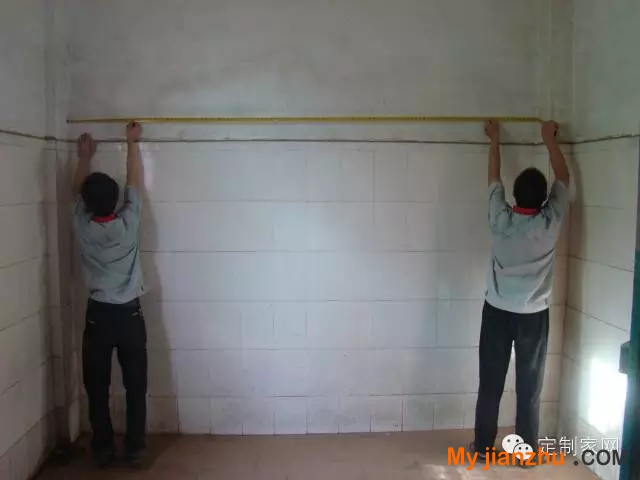

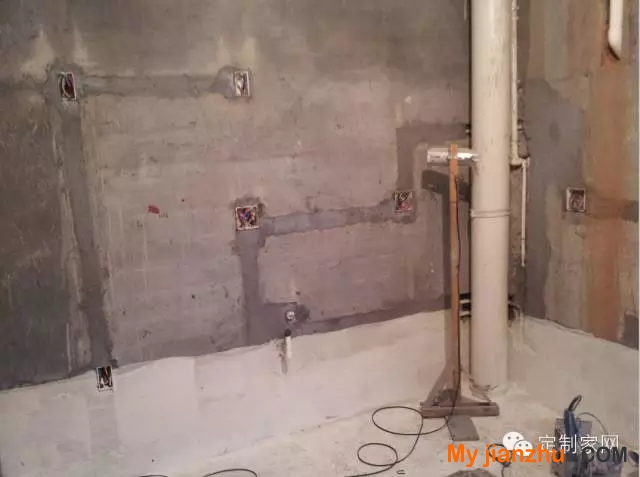

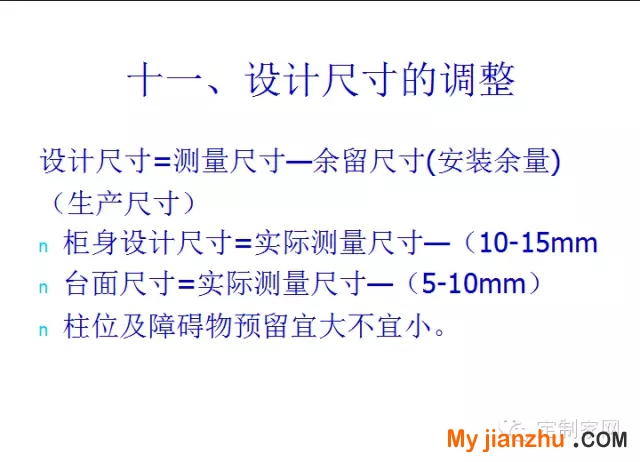

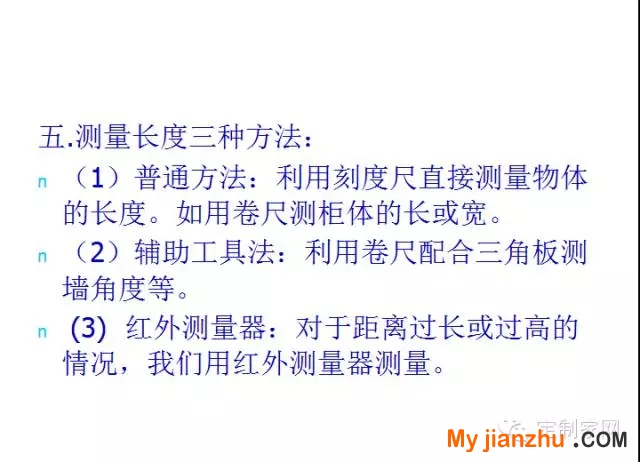

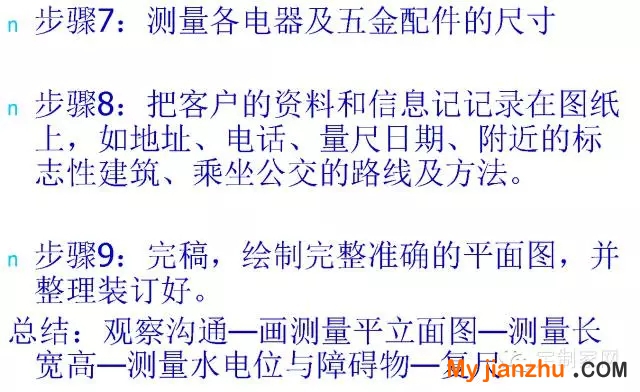

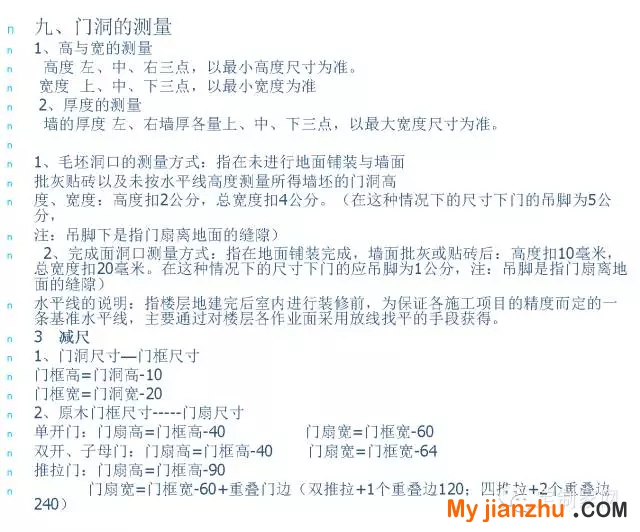

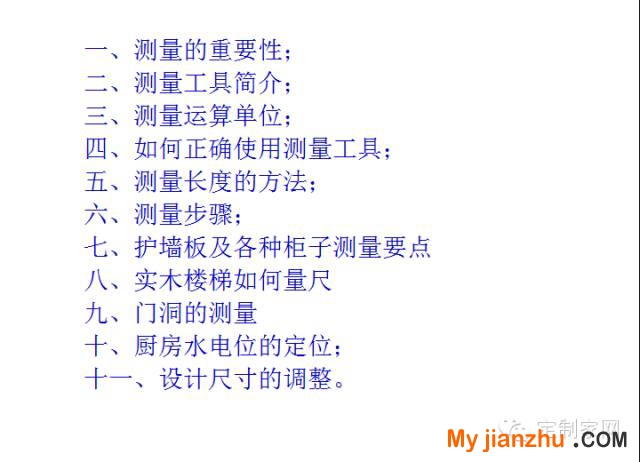

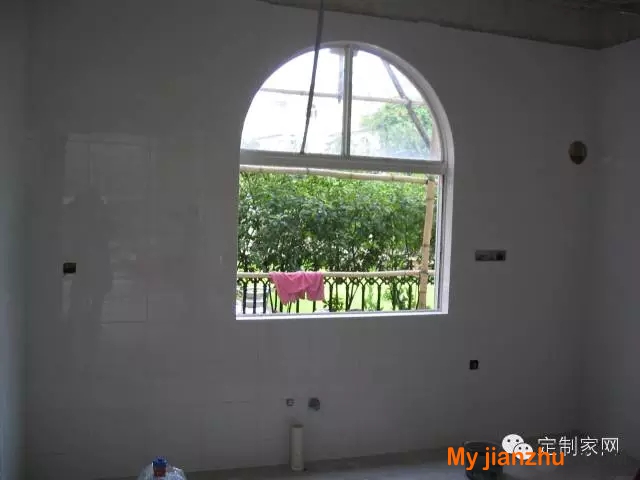

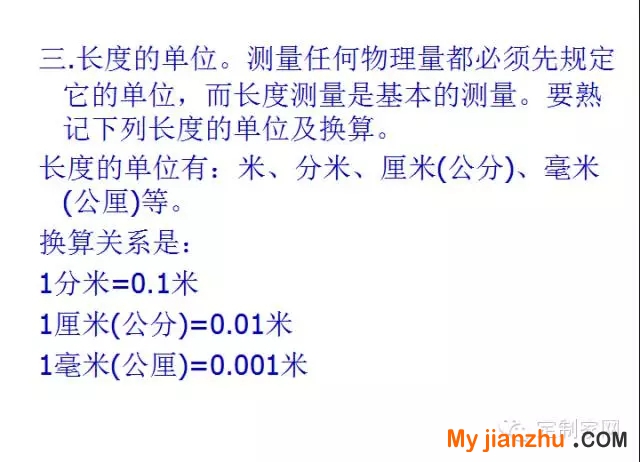

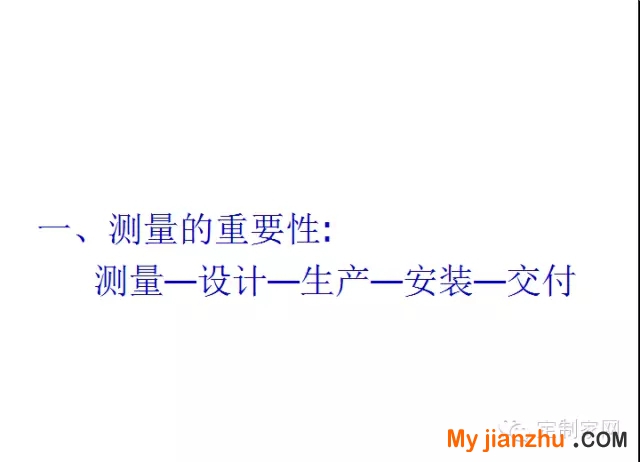

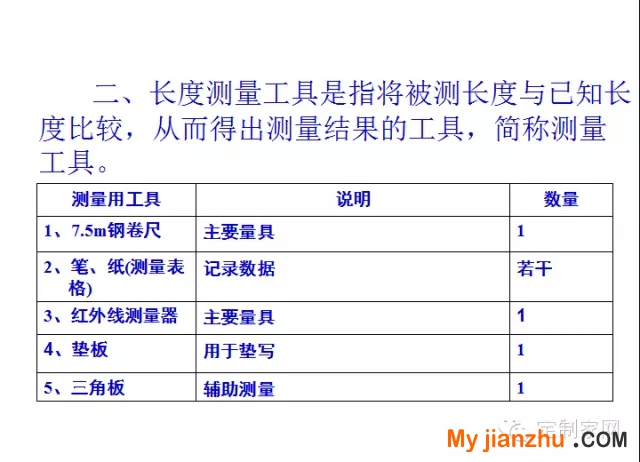

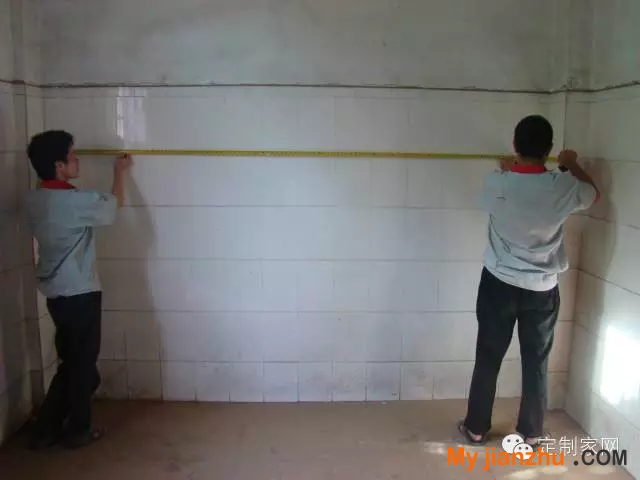

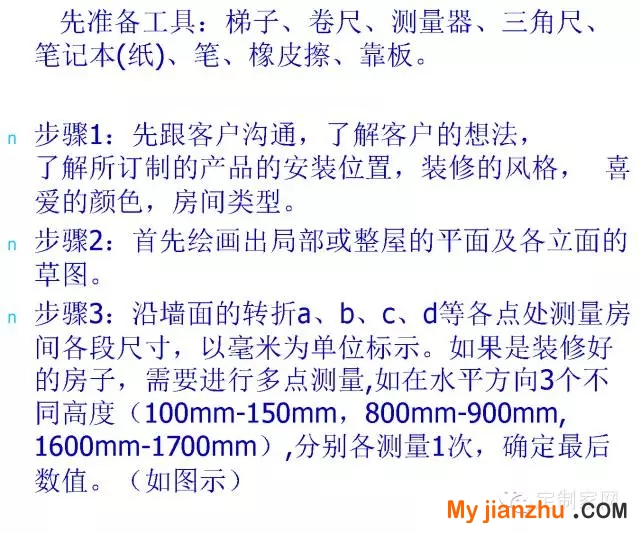

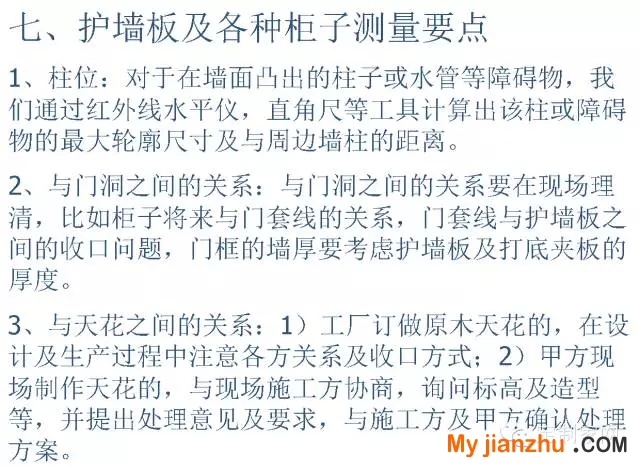

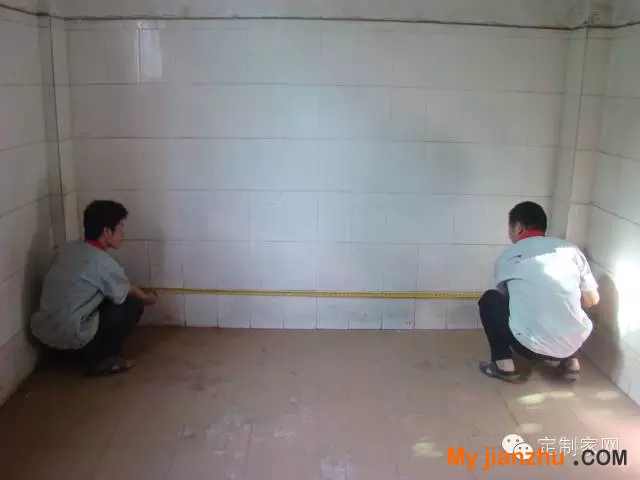

在施工環節,又以測量尺寸為基礎工作,現場測量技術要求如下:
整木家裝完成后,監理和施工單位應進行單項目的驗收。驗收主要內容有:是否符合設計方案圖紙要求;環保;質量可靠性等。驗收的標準主要有以下幾項:
1.材料品種、規格、顏色應符合設計圖紙要求。飾面板顏色、花紋應諧調。

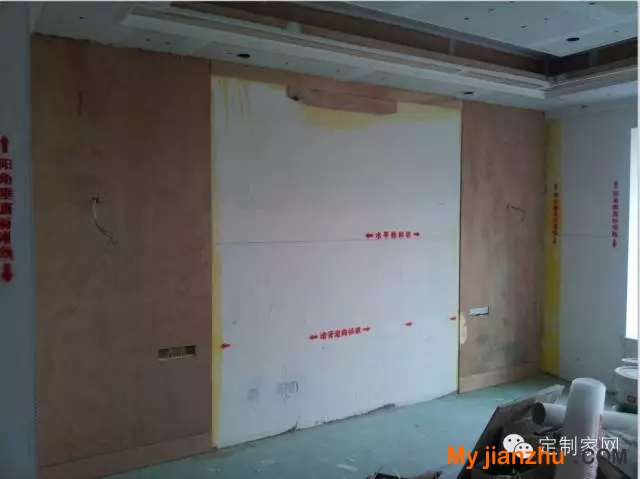

2.同一立面上柜門縫隙應均勻一致,橫平豎直。
3.整體立面拼逢應嚴密平整。
4.紋釘、汽釘帽應略低于板面。禁止用汽釘搶頭砸高出板面的釘帽。
5.所有線條收口部位順直,表面平整,同一收口條頭尾寬度必須一致。(設計要求除外)
6.抽屜、梭門、柜門、等應開啟靈活,回位正確。
7.做乳膠漆的部位,木板不得外露。
8.角接口縫除不得大于0.5mm,陰角必須壓在收口線條或面板下。
