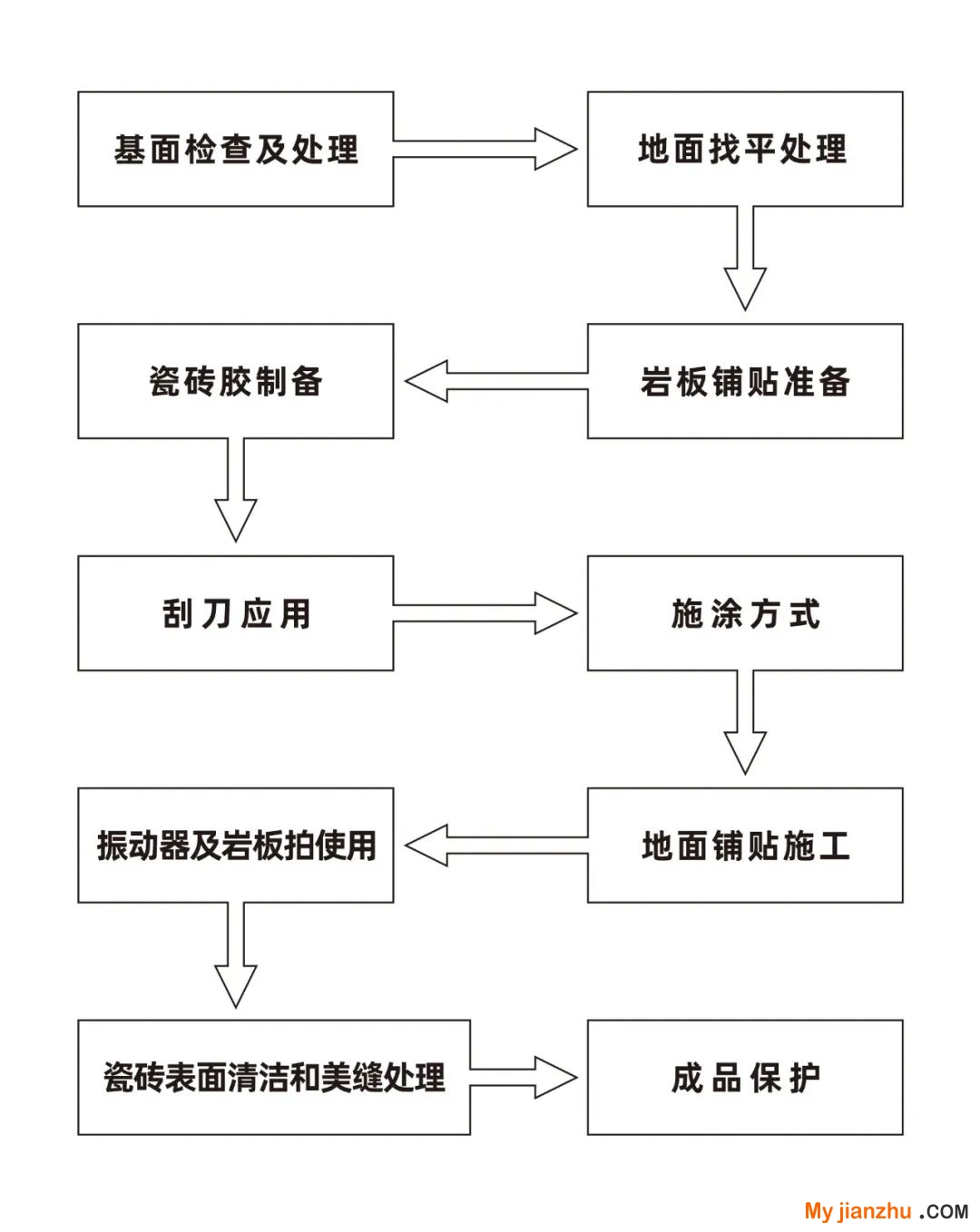

01
基面檢查及處理
安裝前必須要檢測地面的狀態,按照現行的標準規定,基面必須達到以下情況:
?、基面必須要牢固且無裂縫找平層的所有裂縫都必須使用環氧樹脂產品密封。
?、固化和尺寸穩定為了減少安裝次數,可以使用特殊粘合劑。
?、堅固有足夠強大的承受可預見荷重能力和使用范圍。
?、干燥基面干燥必須根據每種類型建立的方法進行測試。
?、清潔和無其他松散物質灰塵、油脂、油漬、蠟、涂料、脫模化合物以及其他不利于粘合的材料,如有油污需用10%的火堿水溶液刷洗沖凈。
?、基面平坦(建議厚度偏差±3mm)如果基面的平整度不在該偏差范圍內,安裝瓷磚前,基面必須使用合適的找平砂漿進行找平。

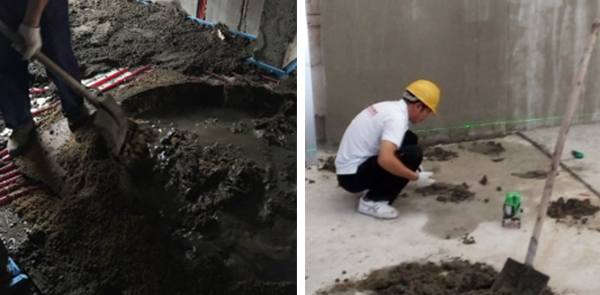

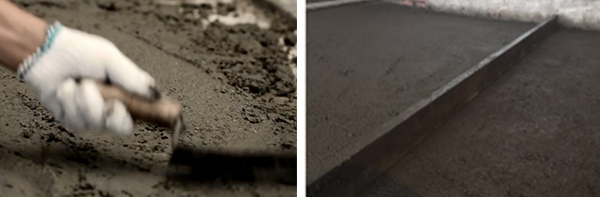

02 地面找平處理

03巖板鋪貼準備

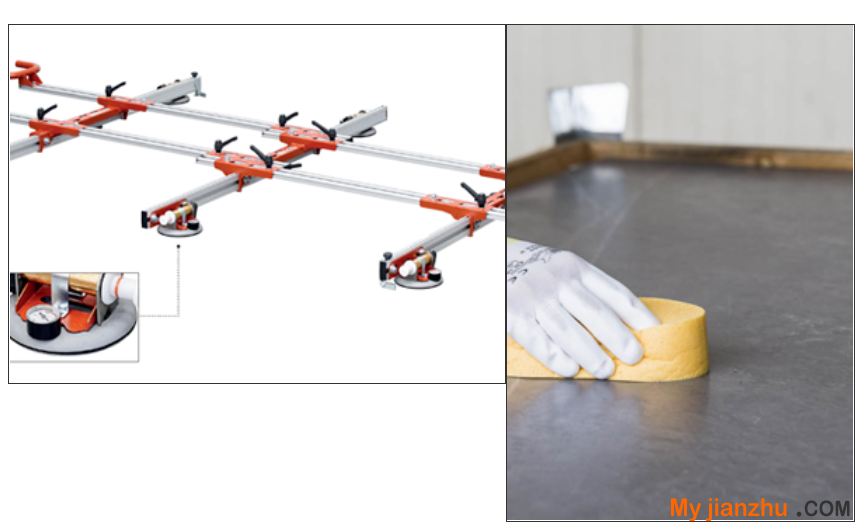

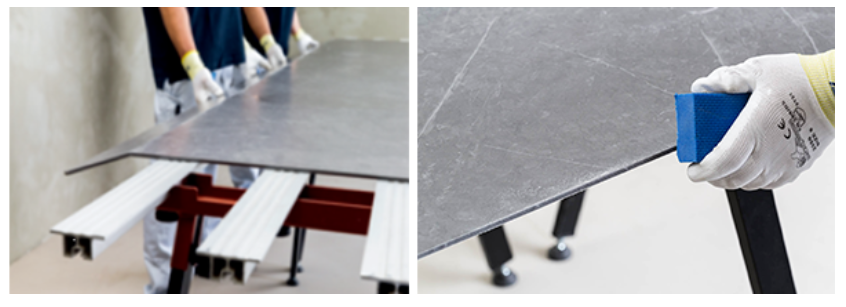

為了方便處理,建議用帶有吸盤的框架進行搬運,以避免造成產品的扭曲和折斷。
⒉巖板搬運抬杠應用900×1800mm以上規格建議采用巖板搬運抬杠(如圖),搬運抬杠根據巖板的長度進行伸縮調整,抬杠上配合吸盤使用。如果磚已被切割,或者部位較脆弱,建議增加更多的輔助橫梁以減少產品的彎曲或者扭曲。

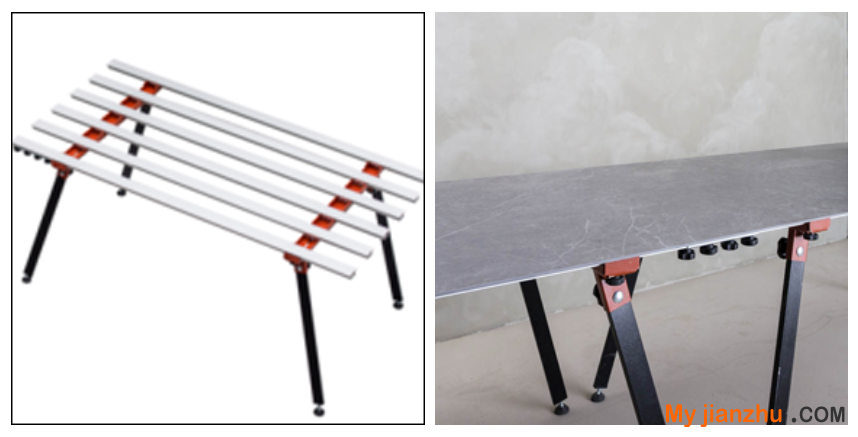

?、巖板加工處理針對巖板切割、開孔等簡易加工處理可以在施工現場進行,但是在加工處理前需要配備專業的施工操作平臺及工具。
施工平臺建議選擇質量較好,強度大的鋁合金架子,另外可以根據不同規格產品適當對平臺進行加長和加寬。

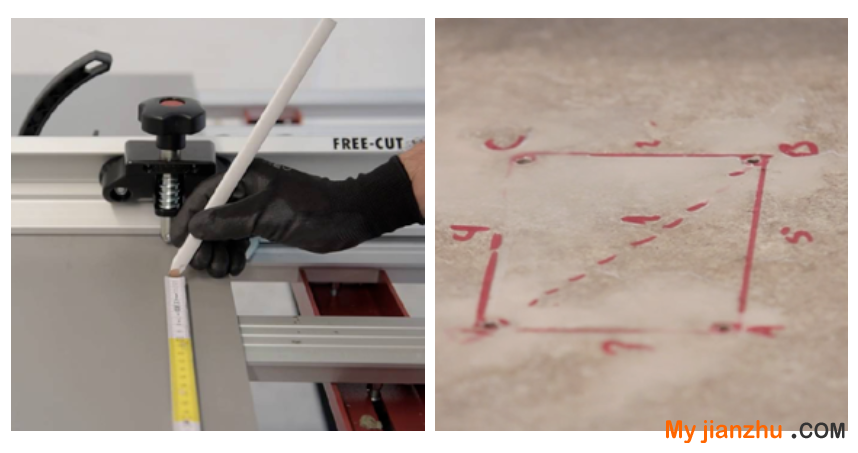

把需要切割的巖板擺放至施工平臺上,再根據設計圖紙的要求對巖板進行標注。

A2、折斷和打磨沿著切割線,把瓷磚輕微折成兩半,直到兩片斷開,一般建議左右兩個人進行這個操作,這樣切割不易崩邊、斷裂跌落。切割后的邊緣變得鋒利或參差不齊,這時需要對邊緣進行打磨,建議請用金剛石墊或研磨盤進行清理和打磨瓷磚邊緣。

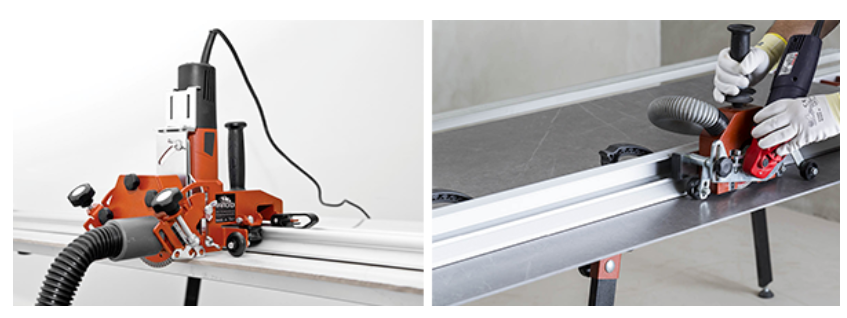

B1、(厚板)電動直線切割施工如果施工的巖板產品屬于厚板(10-15mm)產品或者是特殊位置切割(切割線圖參考第二步)建議使用電動切割器進行操作。施工時同樣沿著切割引導裝置并使用圓盤切割器進行90°垂直切割或45°倒角切割(切割器建議配備吸塵器,避免切割過程中的灰塵飛揚)。可以用這種方法進行貫穿切割或部分切割。這種情況比通過切割和打磨瓷磚的邊緣更好的更潔凈。

第四步:電動開孔施工

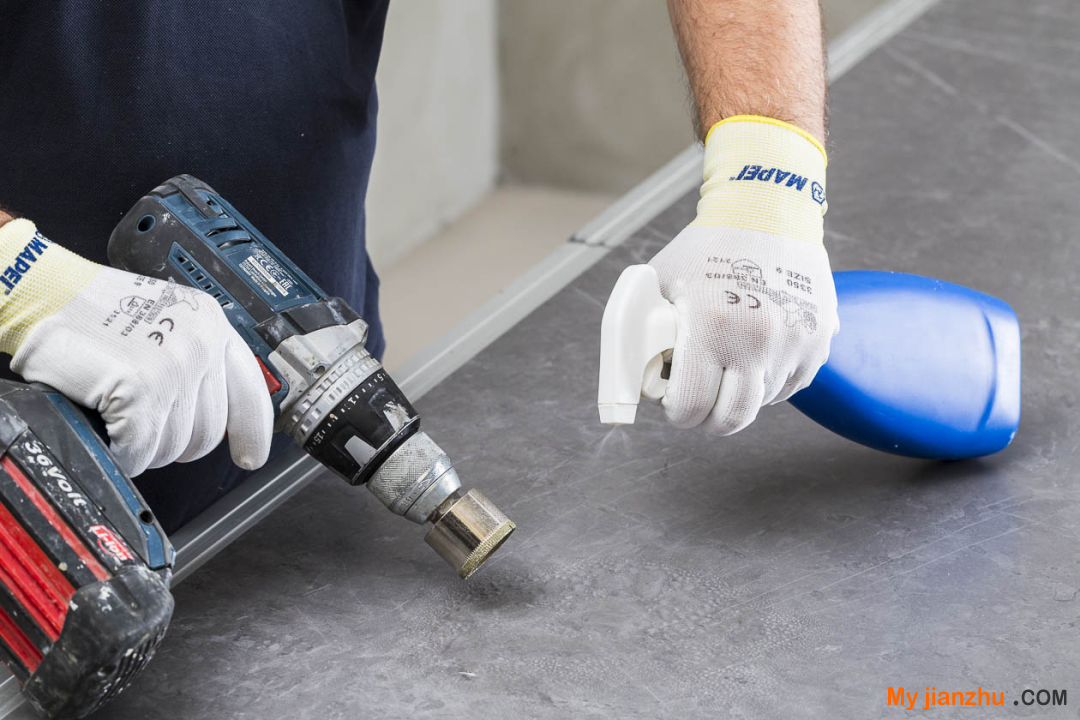

A、開圓孔施工時沿著標記的出孔位置,使用干式或濕式金剛石切割機進行打孔。切割頭相對瓷磚成一定的角度開始打孔,以便更準確地切割。一旦開始打孔,按壓并沿著圓周進行切割。如果使用濕式切割法,切割區域應保持濕潤。如果使用干式切割法,則在鉆孔過程中清除所有產生的灰塵。

B、開矩形孔施工時沿著標記的出孔位置,使用鉆孔機和圓盤切割器進行操作。首先對矩形的每個角上鉆一個圓孔。然后用圓盤切割器在每個孔之間是行直線切割。這樣可以防止矩形的邊角產生過大的作用力,從而避免瓷磚造成開裂。
開孔加工注意事項:①電動切割時保證充足冷卻水,且冷卻水需對準切割點,否則會導致切割片發熱冒火花、金剛石磨片燒毀、產品側面發黑,甚至會引發產品爆裂和加速鋸片的損耗。
②開圓孔(水龍頭孔、電視掛座孔等)則需要用打孔定位器固定鉆頭,以防鉆頭走位而刮傷表面或產生破碎。
③一般在鋪貼前開孔,當要在薄板靠邊的位置開方孔時,為防止搬運時破裂,可以鋪貼好后再開孔。
④轉角接縫需要背切45度倒角,實際切割角度要大于45度,且用臺式設備先切割到離表面還有2~3mm,然后用手磨機磨到離表面1mm厚。需要磨邊處理的臺面轉角要用石材膠(云石膠、固化劑等)粘結,拼接后要用G字夾夾緊,待粘結劑干固后,在接縫處涂上石材膠,再用手磨機磨邊。

04
巖板濕貼鋪貼

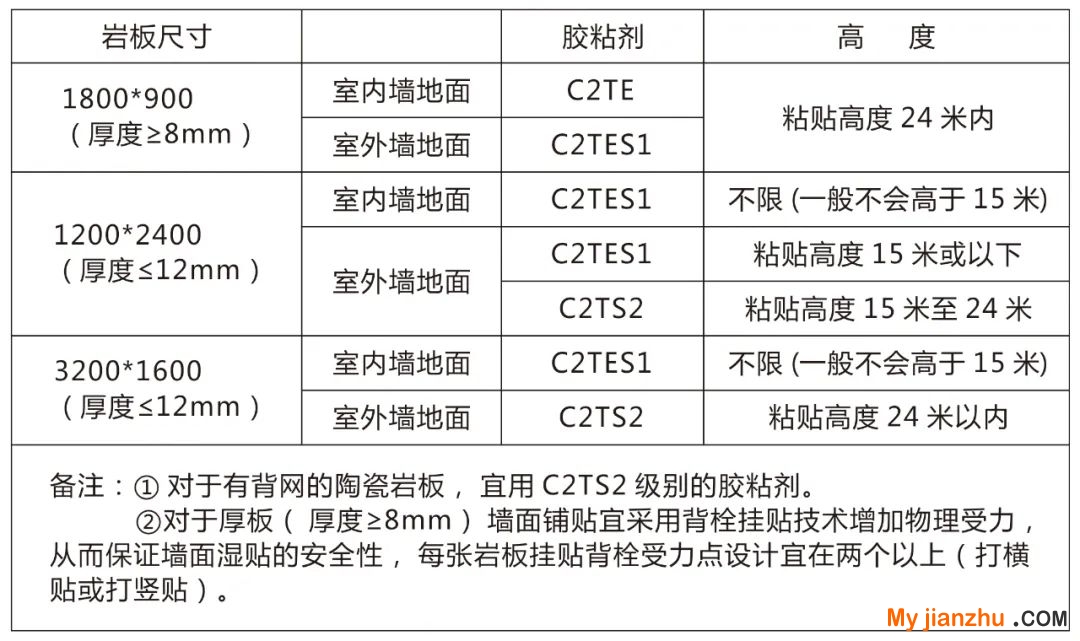

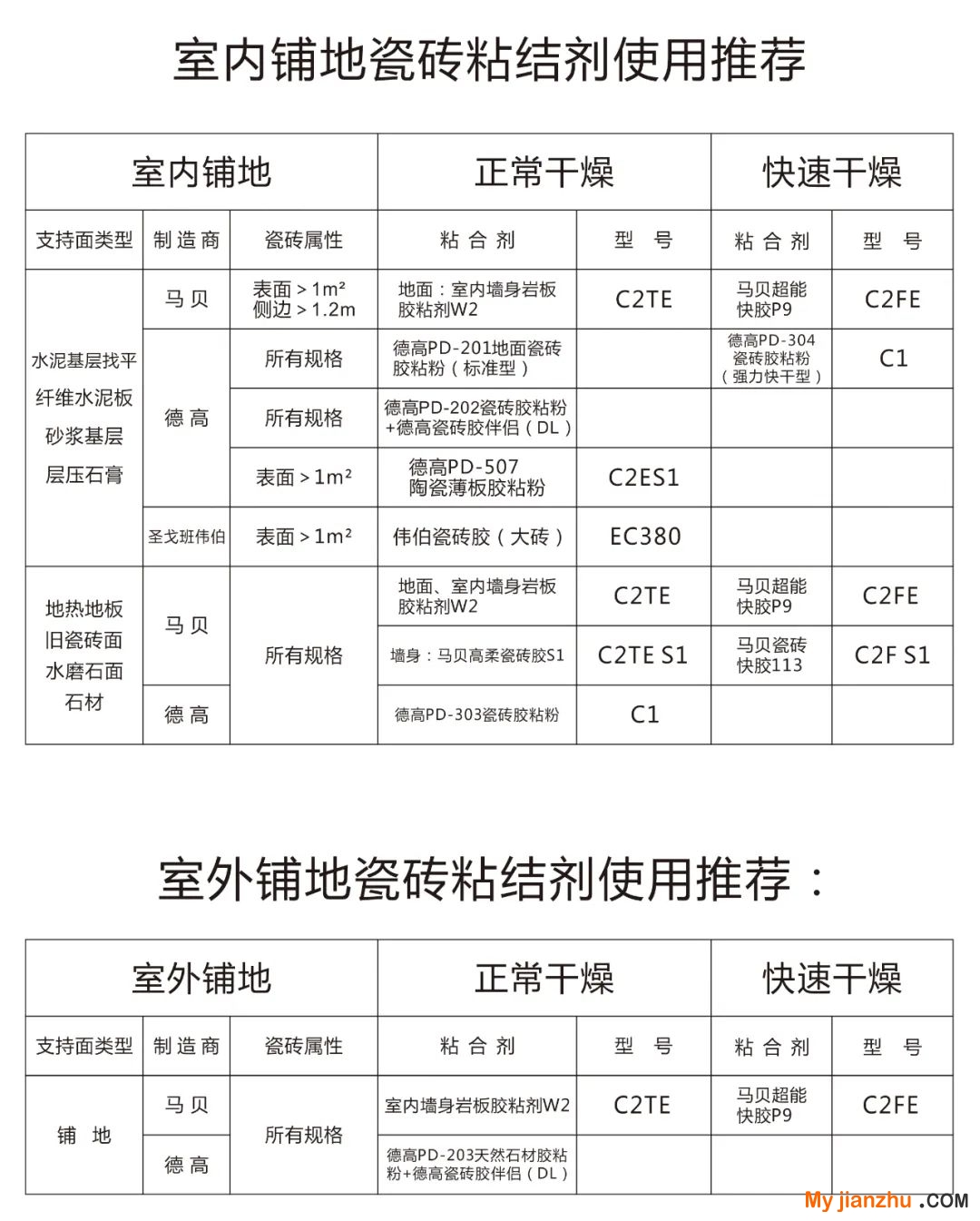

膠粘劑應用選擇合適的瓷磚膠是從根本上確保多年堅固耐用的粘貼,并需要根據基面的類型,瓷磚的大小規格和類型,使用區域和周圍環境決定。水泥基膠粘劑的性能指標應符合JC/T547-2017 中相關級別產品的要求,產品環保性要求按 GB18583 的規定進行。膠粘劑具體選型要求如下表:

第一步:瓷磚膠制備 根據不同品牌瓷磚膠的使用要求不同,在制備時需看清袋子背后的使用說明,特別是水和灰的混合比例。 混合后需使用電動攪拌器攪拌均勻,使用灰刀取一部分,反過來,瓷磚膠不往下掉為混合完全,此時即可進行墻面和磚面涂刮。

第二步:刮刀應用使用具有傾斜凹口(間距至少10mm)的刮刀,將膠粘劑施涂在基面上,使膠粘劑均勻分布于基面。另一方面,使用齒口較小(方形齒口間隔至少3-4mm)的刮刀將膠粘劑施涂在瓷磚背面,這樣使得瓷磚背面百分百滿涂。
第三步:施涂方式應該以平行于瓷磚的短邊直線施涂膠粘劑,不可以畫圓的方式施涂,這樣能減少粘貼時擠壓產生的空氣。必須以相同的方向施涂膠粘劑于瓷磚背面的基面上(與瓷磚短邊直線平行)。

第四步:地面鋪貼施工地面和巖板背面涂刮完瓷磚膠后,使用把巖板抬杠把巖板抬至鋪貼區域,調整后位置后慢慢與地面粘合,并在還沒有完全吸附時,挪動調整好鋪貼位置。整齊后,在巖板邊緣安裝找平器。
第五步:振動器及巖板拍使用為確保瓷磚完全粘合于基面,并且擠壓出所有空氣,請使用振動器或者防反彈的橡膠板撫平瓷磚表面。建議從瓷磚的中間向四周按壓,按壓方向與瓷磚膠粘劑的刮痕相同,即平行于短邊,以確保瓷磚與基面之間的空氣擠壓出來。

第六步:巖板表面清潔和美縫處理巖板間的磚縫必須至少2mm寬,并且必須根據巖板的尺寸和類型,使用面積(墻地面、室內外的瓷磚安裝)以及使用時預期應力來增加磚縫的寬度。
1、縫隙處理:填縫工序應至少在巖板鋪貼24小時后方可進行。使用填縫劑前應先將巖板縫隙清潔干凈,去除所有灰塵、油漬及其他污染物,而且縫內不能有積水。同時要清除巖板縫隙間松散的膠粘劑。填縫的適宜溫度為5℃~32℃ 。2 、材料制備:制備時,先將填縫劑粉料加入符合比例的水或乳液中,然后使用帶有攪拌葉的低速電鉆進行機械攪拌,直至均勻沒有塊狀為止。待拌合物靜置約5~10分鐘,再略攪拌后即可使用。
3 、填縫劑施工:填縫前先濕潤巖板表面,用橡膠抹子沿填縫對角線方向將填縫劑逐步填壓入縫,在縫隙的交叉可用橡膠抹子反復擠壓,以確保縫內都完全填滿填縫劑。再用橡膠抹子刮凈巖板表面多余填縫劑,盡可能不在巖板面上殘留過多的填縫劑,及時清除發現的任何瑕疵,并盡早修補完好。4、清洗:填縫后30~60分鐘進行巖板表面殘留填縫劑的清理。使用蘸濕的海綿或抹布,沿巖板對角線方向輕輕擦拭,把多余的填縫劑擦掉。等填縫劑稍干后,再用海綿或抹布及少量的清水擦亮巖板的表面。(注:在反復換洗海綿時,海綿帶水不要過多,要擠出大部分的水,這樣才能保護好縫面和有利于顏色一致!)
第七步:成品保護
1、為避免后續施工刮傷巖板,地面需用保護膜(簡單點的可以用巖板紙箱代替)、墻面轉角處需要用保護套進行保護。施工完成24小時內,禁止行走和沖洗。
2 、在鋪貼巖板的操作過程中,對已安裝好的門框、管道等都要加以保護,如門框釘裝保護鐵皮、運灰車采用窄車等。
3 、不得在剛鋪好或未做保護處理的巖板上存放施工用品或進行切割、噴漆等操作。
完成以上這些工序后,整個鋪貼操作步驟就圓滿的完成啦!
施工小貼士1.在巖板或大板鋪貼施工時,建議使用專業的瓷磚膠,而非傳統【水泥】,因為使用水泥鋪貼容易造成空鼓現象。2.瓷磚膠鋪貼厚度以5-7毫米為宜,瓷磚膠過厚容易導致后期脫落,建議配合粘結劑一起使用。3.鋪貼高度如超過7.2米,建議使用干掛法。4.建議使用美縫劑/瓷縫劑,能夠增加瓷磚的整體美觀感,不會霉變。
