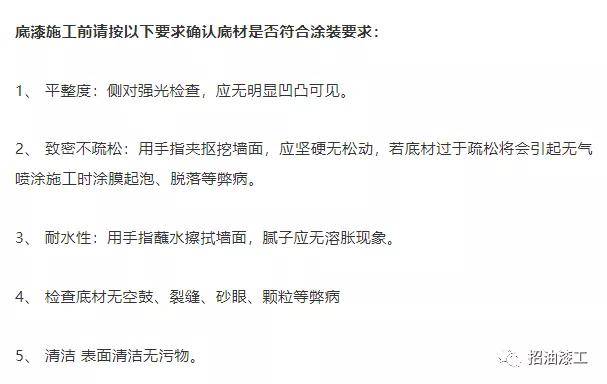

施工工藝流程:
基層處理→批刮膩子→刷封閉底漆→刷彈性面漆→刷罩光漆→局部修補、清理
二、膩子批刮
如果墻面平整,能達到施工要求,可不必批刮膩子。如果必須用膩子找平,批刮膩子時,要盡量刮得少、刮得薄,批刮兩道膩子之間的間隔不可太短,要待前一道底層膩子膜徹底干燥并修整后再批刮下一道面層膩子。最后打磨平整。
三、刷底漆
在清理完畢的基層上用輥筒均勻地涂刷一遍專用抗堿封閉底漆,不可漏涂,也不能涂刷過多造成流淌或堆積。

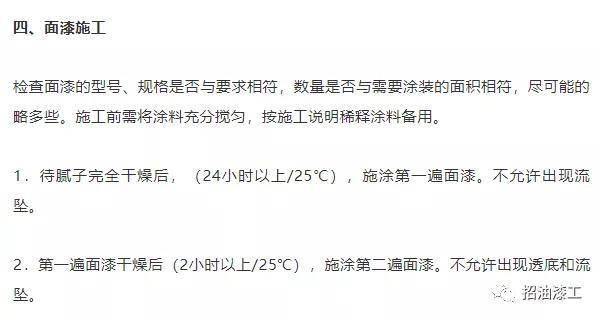

五、刷罩光漆
涂刷面漆驗收合格后,整體涂刷罩光漆,保持不漏刷、不留掛、涂刷保持一致。
六、涂膜質量檢查及收尾工作
涂裝結束后,應及時將遮蔽用的器材全部去除,注意切勿碰傷未干的涂膜。檢查涂膜無流掛、縮孔、過噴等弊病,涂膜應平整光滑,色彩均勻。
