一、室內管網
(一)室內管網施工工序(以地暖管盤管為例)
(二)質量控制要點
1、室內管道必須嚴格按照設計圖紙、規范及國家標準圖集相關要求進行施工。
2、管道與管道之間、管道與配件、器具或設備之間的連接應牢固、嚴密,防止管道移動導致接口松動、滲漏。
3、穿過沉箱或樓板的立管(干管)、套管安裝完成,并須固定牢固;穿沉箱或樓板處用微膨脹混凝土分兩次封堵,洞孔須封堵嚴密。
4、地暖盤管鋪設時一個環路一根管材,施工過程中管材有損壞的應整根更換,嚴禁拼接使用,埋地部分嚴禁有接頭,鋪設完成后嚴禁人員踩踏盤管。
5、隱蔽或埋地的排水管道在隱蔽前必須做灌水試驗,其灌水高度應不低于底層衛生器具的上邊緣或底層地面高度。
6、壓力管道安裝后必須進行壓力試驗,非嚴寒地區,優先考慮采用水壓試驗,北方嚴寒地區優先考慮采用氣壓試壓。
7、地暖管施工完成后,須帶壓移交,在進行地面鋪裝時須帶壓施工。
二、室外管網

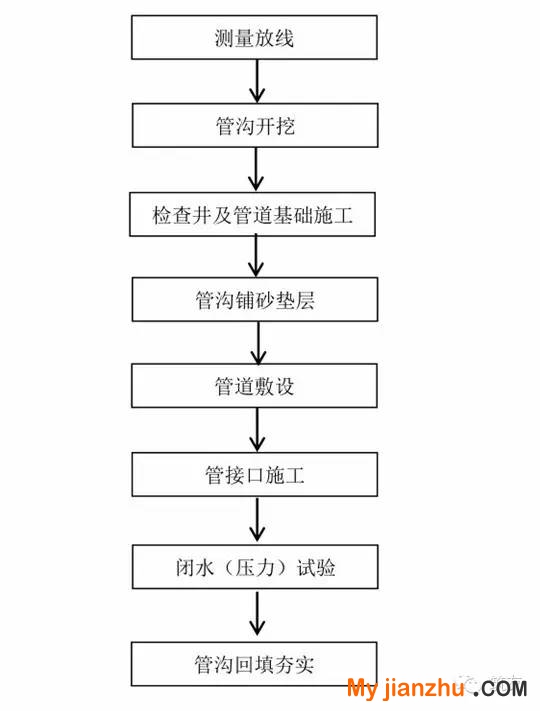

(一)室外管網施工工序
(二)質量控制要點
1、室外管網必須嚴格按照設計圖紙、規范及國家標準圖集相關要求進行施工。
2、室外管網材料應符合國家技術標準或設計要求,須做好進場驗收與檢測,驗收合格后方可使用。
3、室外管網管道在埋地敷設時,穿越道路部位管頂覆土埋深不得小于700mm;寒冷及嚴寒地區,生活給水管、室外消防管等壓力管管頂最小覆土深度不得小于當地土壤冰凍線以下0.15m;生活污水接戶管、雨水接戶管等重力排水管道埋設深度不得高于當地土壤冰凍線以上0.15m,且覆土深度不宜小于0.30m。否則,應采取可靠的保溫防潮措施。
4、管溝的溝底應是原土層或夯實的回填土,要求溝底平整、堅實,不得有尖硬的物體、塊石,避免不均勻沉陷、管壁損壞等。
5、管道之間連接應牢固、嚴密;管道與檢查井連接時,采用柔性連接,用水泥砂漿分二次填塞嚴密、抹平,不得滲漏;管道接口法蘭、卡扣、卡箍等應安裝在檢查井或地溝內,不應埋在土壤中。
6、給水、供熱管道安裝完畢后須進行水壓試驗,排水管道安裝完畢后須做灌水試驗和通水試驗。
7、試驗合格及隱蔽驗收合格后方可進行回填。管溝回填土,管頂上部200mm以內應用砂子或無塊石及凍土塊的土,并不得用機械回填;管頂上部500mm以內不得回填直徑大于100mm的塊石和凍土塊;500mm以上部分回填土中的塊石或凍土塊不得集中。上部用機械回填時,機械不得在管溝上行走。
8、管道安裝后應及時做好成品保護,防止因其他工序施工或人為因素等造成破壞。
