一、陽臺防水施工工序
二、質量控制要點
1、必須嚴格按陽臺防水施工大樣圖滿做防水,保證防水構造滿足設計及規范要求。
2、結構施工時按設計要求降板。
3、確保陽臺地漏標高及地面排水坡度滿足設計要求。
4、穿過地面及樓面的套管、立管安裝完成,排水立管及排水地漏穿樓板處用微膨脹混凝土分兩次堵洞。
5、基層清理須到位,尤其是鋁合金底框處、管根、地漏等部位要仔細清理,基層凹陷處要用水泥補平,管根部位要抹成平整光滑的小圓角,工程師驗收合格后才能進行塞縫施工。
6、陽臺鋁合金推拉門底框與洞口之間縫隙用防水砂漿(1:2水泥砂漿摻3%防水粉)填塞密實,不允許使用發泡劑及其它材料。
7、防水層每層施工后,要嚴格加以保護,在陽臺門口要設醒目的禁入標志,在保護層施工之前,任何人不得進入,也不得在上面堆放雜物,以免損壞防水層。
8、陽臺做完防水后,須做蓄水試驗,由工程師逐一驗收,合格后方可移交工作面。蓄水試驗作為工作面移交的必須步驟。
9、陽臺地磚必須采用濕貼法,嚴禁干鋪。

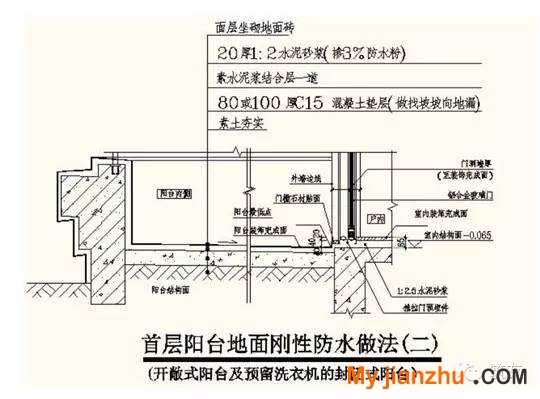

三、陽臺防水施工節點大樣圖(以集團標準圖集為例,施工時以施工圖為準)

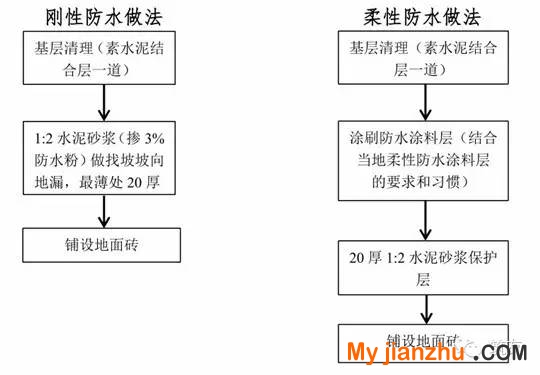

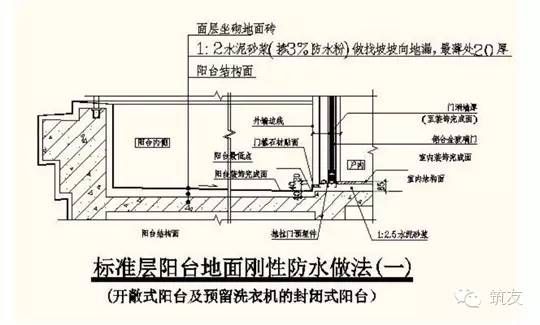

(一)陽臺剛性防水做法

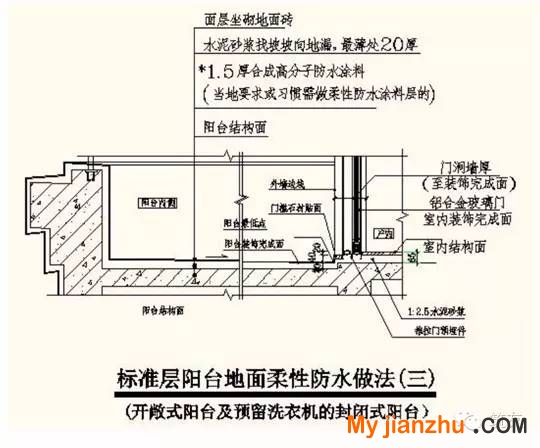

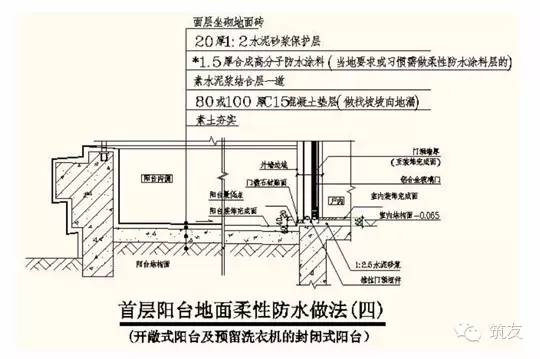

(二)陽臺柔性防水做法
