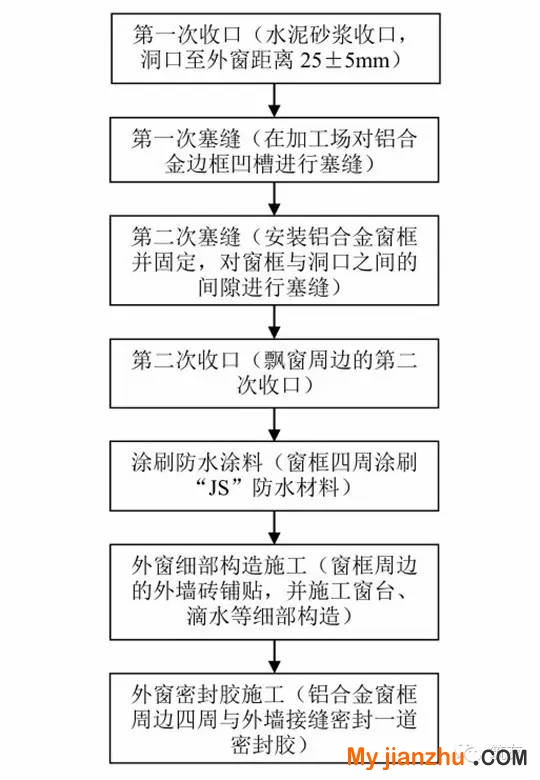

一、外窗防水施工工序(以水泥砂漿塞縫為例)
二、質量控制要點

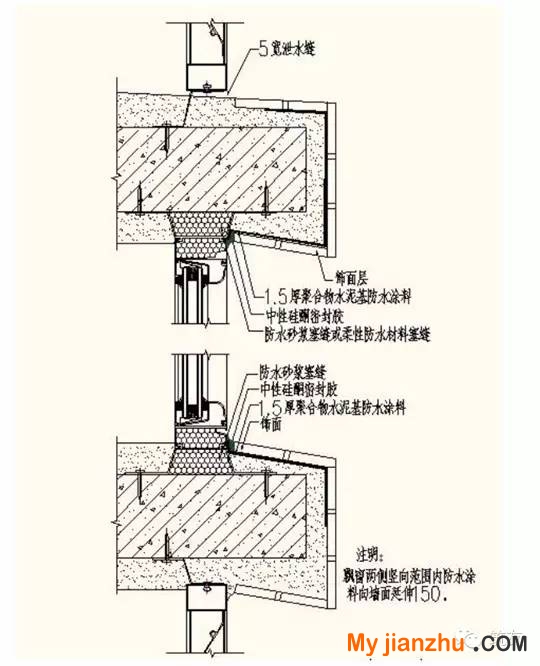

1、必須嚴格按外窗防水施工節點大樣圖施工,保證細部防水構造滿足設計及規范要求。
2、第一次收口須確保外窗框與洞口之間的間隙為25mm±5mm。
3、鋁合金外窗塞縫應采用防水密封材料填塞密實,防止窗邊滲漏水;北方地區應采用柔性低熱導防水材料進行封堵,防止冷橋和溫差變形開裂現象。
4、二次塞縫前應先對洞口基底進行清理并灑水濕潤。
5、窗框凹槽塞縫完成后應在24小時內安裝外窗框并立即進行第二次塞縫工序施工。
6、外窗框與墻體接縫處密閉材料為中性硅酮密封膠,密封膠應飽滿、勻稱。
7、應確保外窗窗臺、滴水完成面的坡度≥20%。嚴格控制室內、外窗臺高差,確保室內窗臺高于室外窗臺20-40mm,防止造成滲水。
8、窗口側壁保溫應用反包網固定牢固。
