公路造價中,定額建安費、建安費分不清楚?來看定額建安費是怎么影響總造價的

新編辦新定額施行以來,新增了定額建筑安裝工程費(以下簡稱定額建安費)的計算基數。如何做到合理確定造價,有效控制造價,定額建安費計算基數的調整,就顯得更猶為重要了。
很多人對建筑安裝工程費和定額建筑安裝工程費的區別理解不到位,以為只是多了定額二字。但定額二字,對造價卻具有關鍵性影響,造價算得準不準,就看定額建安費算得對不對,定額建安費算對了,對后面第三部分工程建設費用的計算就更為重要了,進而影響建設項目業主管理費、前期工程費,監理費、建設項目信息化等費用的計算。可以說,定額建安費是公路造價上的算法根基,影響深遠。
本文就和大家討論一下定額建安費的計算與對造價的影響。文章觀點僅供交流,如有不妥之處,也歡迎大家評論區指出,一起探討進步!
一、定義
【編辦P8頁】建筑安裝工程費包括直接費、設備購置費、措施費、企業管理費、規費、 利潤、稅金和專項費用。建筑安裝工程費除專項費用外,其他均按“價稅分離”計價規則計算,即各項費用均以不含增值稅可抵扣進項稅額的價格(費率)進行計算,具體要素價格適用增值稅稅率執行財稅部門的相關規定。

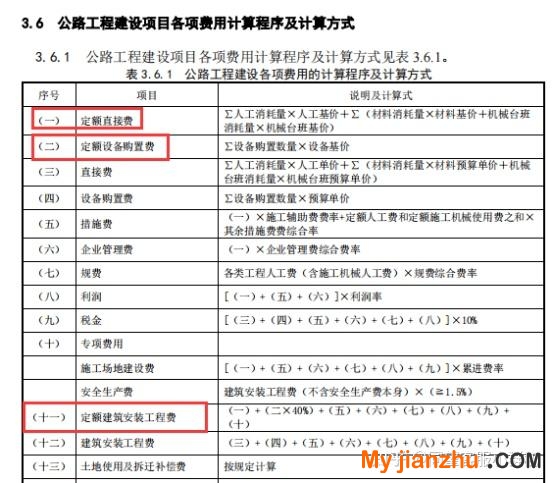

定額建筑安裝工程費包括定額直接費、定額設備購置費的 40%、措施費、企業管理費、規費、利潤、稅金和專項費用,定額直接費包括定額人工費、定額材料費、定額施工機械使用費。
定額人工費、定額材料費、定額施工機械使用費以及定額設備購置費均按《公路工程預算定額》(JTG/T3832-2018)附錄四“定額人工、材料、設備單價表”及現行《公路工程機械臺班費用定額》(JTG/T 3833)中規定的人工、材料、設備、機械的相應基價計算的定額費用。【預算定額下冊,附錄四P1241】
二、定額建安費組成
定額建筑安裝工程費包括定額直接費、定額設備購置費的 40%、措施費、企業管理費、規費、利潤、稅金和專項費用,定額直接費包括定額人工費、定額材料費、定額施工機械使用費。
定額人工費是指按《公路工程預算定額》(JTG/T3832-2018)附錄四“定額人 工、材料、設備單價表”和現行《公路工程機械臺班費用定額》(JTG/T 3833)規定的人工工日基價計算的費用,即定額中人工消耗量乘以人工工日基價計算的費用。
【預算定額下冊,附錄四P1241】
定額材料費是指按《公路工程預算定額》(JTG/T3832-2018)附錄四“定額人 工、材料、設備單價表”中規定的材料基價計算的費用,即定額中材料消耗量乘以材料基價計算的費用。
定額勘誤,已經把商品砼的基價,加進來了,如果按新定額勘誤之前的,商品砼是沒有基價的,那計算出來的定額建安費,是不是就會少一大部分。
定額施工機械使用費是指按現行《公路工程機械臺班費用定額》(JTG/T 3833)中規定的施工機械臺班基價計算的費用,即定額中施工機械消耗量乘以施工機械臺班基價計算的費用。
定額設備購置費均按《公路工程預算定額》(JTG/T3832-2018)附錄四“定額 人工、材料、設備單價表”中規定的設備基價計算費用的 40%,即設備數量乘設備基價計算費用的 40%。
機電設備,附錄四P1302頁開始
十 機電設備
7501 收費設備、7503 通信設備 ……
7509 供配電照明設備 ……
注:此為電子版,紙質定額書頁碼為P1313
勘誤:表中施工場地建設費的說明及計算式修改為“[(一)+(二)×40%+(五)+(六)+(七)+(八)+(九)]×累進費率”。
通過上面的計算程序可得,定額直接費,定額設備費,對整個造價起著托底筑基的關鍵作用,費用計算準不準,直接關乎到整個建設項目造價的計算。定額建安費+定額設備費 會影響到措施費、企業管理費、利潤的計算,以及影響到定額建筑安裝工程費(十一)的計算。
通過上面的計算程序可得,定額建筑安裝工程費(十一),會影響到工程建設其他費的計算,影響到預備費的計算,當然,建安費也會受影響,從而影響到整個項目的總造價,從而最終影響到公路總造價的計算。
三、定額建安費計算
接下來通過套兩條定額,進行定額建安費的計算過程驗證,以便大家對定額建安費的應用有更深入的理解。
那我們先找兩條定額,分別都有人工、材料、機械以及設備的定額。

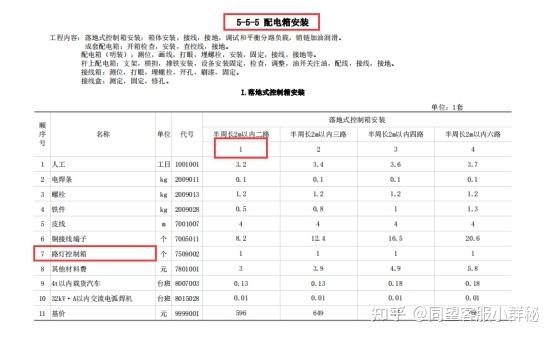

5-5-5-1 安裝落地式控制箱半周長2m以內二路
7509002 路燈控制箱 設備

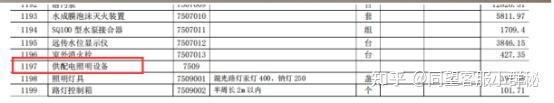

5-5-7-16 安裝高桿燈具(單弧燈具)桿高15m以內
7509001 照明燈具 設備
計算定額5-5-7-15的費用組成

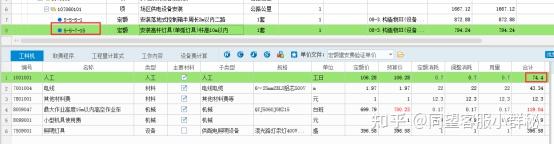

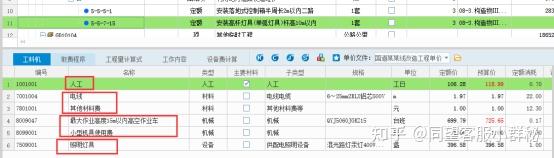

定額人工費=106.28*0.7=74.396
定額材料費=1.97*22+1*22=55.64
定額機械費=669.79*0.17+1*0.9=119.8643
定額直接費=74.396+55.64+119.8643=249.9003

定額設備費=396.58*1=396.58
定額設備購置費的40%=396.58*0.4=158.632
說明:軟件合計,四舍五入按2位小數顯示。
定額建安費=定額直接費+定額設備購置費的 40%+措施費+企業管理費+規費+利潤+稅金+專項費用=556.22
這里特別要注意定額設備費,是按定額設備購置費的40%計入到定額建安費里,并不是按定額設備購置費的100%計算,假如把設備如照明燈具當作材料計算,即會影響定額建安費多算,從而影響造價計算的精確性,影響工程投資合理確定造價的準確性。
通過取費程序的界面,即可查看單條定額的定額建安費,分部分項的定額建安費,以及整個項目的定額建安費。

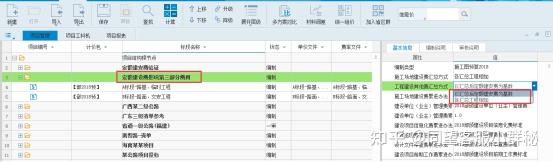

查看某定額的定額建安費

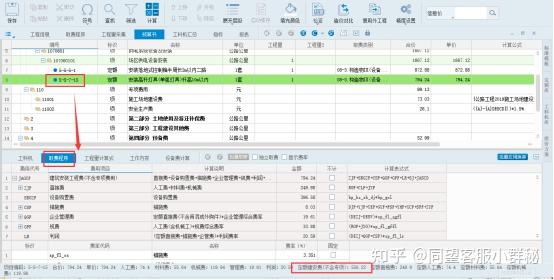

查看分項的定額建安費
查看路基工程的定額建安費

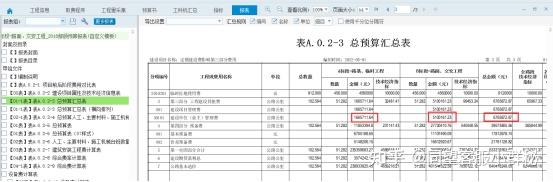

查看整個工程的定額建安費
查看整個工程的定額建安費
定額建安費對其他費用的影響
定額建安費+定額設備費 會影響到措施費、企業管理費、利潤的計算,以及影響到定額建筑安裝工程費(十一)的計算。
定額建筑安裝工程費(十一),會影響到工程建設其他費的計算,影響到預備費的計算,建安費也會受影響,從而就影響到整個項目的總造價。
下面不再通過詳細的列式計算,大家可以通過軟件直接查看金額即可。

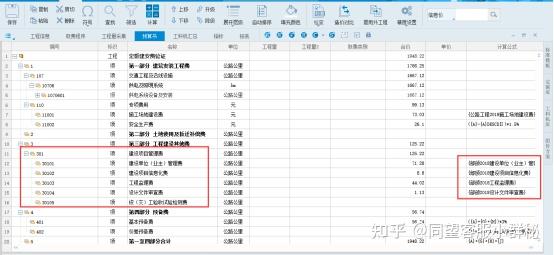

一個建設項目,具有多個標段,定額建安費,又會怎樣影響第三部分其他費的計算,下面以建設單位(業主)管理費為例說明。
建設單位(業主)管理費指建設單位(業主)為進行建設項目的立項、籌建、建設、竣(交)工驗收、總結等工作所發生的費用。
同望軟件提供了兩種計算方式
1、編辦默認的,以各標段匯總后的定額建安費為計算基數,計算出總的建設單位(業主)管理費,再分攤回各標段上。
2、各匯總工程相加,即各個標段,分別計算建設單位(業主)管理費,再直接相加得出總的建設單位(業主)管理費。
現在有一建設項目A\B兩個標段,

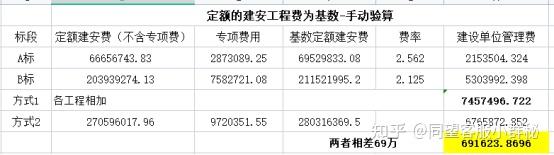

兩種計算方式定額建安費及建設單位(業主)管理費的對比如下:
方式1軟件計算截圖
方式2軟件計算截圖
注意:重新選擇匯總方式后,要記得打開【01-1】匯總表,系統才會按新的匯總方式重新計算每個文件的建設單位(業主)管理費。
A\B標軟件單獨計算建設單位(業主)管理費
兩種不同的匯總計算方式,通過定額建安費為計算基數,計算第三部分費用時,兩種方式計算出來的金額是有一定差異的,編辦上默認的是以匯總后的定額建安費為計算基數的,若業主或設計院做方案比選時,可以自已選擇按各匯總工程相加的計算方式。
總結事項
1、新定額勘誤后,各商品砼均有基價,按材料費計算定額材料費,因此勘誤后,定額直接費會增加,定額建安費會增加。
2、定額設備費,是按定額設備購置費的40%計入定額建安費里。切勿把燈具類設備當作材料費計算。
3、定額直接費+定額設備購費計算后,會影響到措施費、企業管理費、規費、利潤和稅金,從而影響到定額建安費。
4、定額建安費計算后,進而影響第三部分其他費用的計算,當然,建安費也會受影響,從而影響到整個項目的總造價。
5、多標段計算第三部分費用時,編辦默認以匯總后的定額建安費計算,方案比選時可根據項目需要,自選選擇按各匯總工程相加的計算方式。兩種不同的計算方式算出來的費用會有一定的差異。
建安費和定額建安費,僅二字之差,造價算起來卻會有千萬之差的。定額建安費,就是這樣一步一步影響到總造價的,你知道了嗎?
