后置埋件施工中應關注的墊片厚度、螺紋長度等細節

?
收藏 0點擊 33回復 0 04-15 07:34

幕墻工程施工環節中,

新建項目預埋件漏埋、錯埋、埋偏情況不可避免,需要后置埋件;

既有建筑改造更新項目只能選用后置埋件。

后置埋件是指安裝在結構上的埋設錨栓,后置錨板通過(錨栓+墊片+螺栓)與主體結構連接,然后通過鋼連接件與幕墻立柱連接在一起。作為幕墻與主體結構連接的一環,其埋設質量關乎著整個幕墻的結構安全。

影響后置埋件質量的原因有5個:

  • 錨栓、鋼板的質量;

  • 錨固區基材(混凝土)的質量;

  • 錨栓孔、埋件、錨栓的位置;

  • 項目管理人員與作業人員的水平;

  • 錨栓的拉拔試驗及隱蔽驗收。


一 、錨栓、鋼板的質量

鋼板材質選用Q235B, 滿足可焊性要求,表面處理優選熱鍍鋅或者其他防腐方式。注意幕墻封閉前埋板不應出現銹蝕。



選擇質量好、規格型號符合設計及相關規范的錨栓,化學錨栓藥劑應該在保質期內。錨栓不應有裂紋、銹蝕或者其他局部缺陷,后置埋件錨栓的數量不得少于2個。

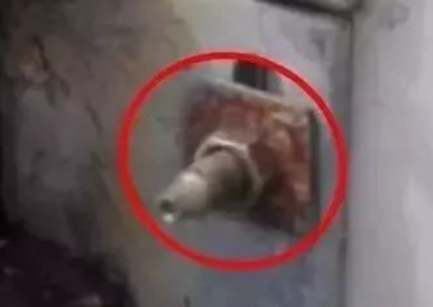

不合格表現:錨栓銹蝕



不合格表現:鋼墊片銹蝕

天津 DB29-221-2013 建筑幕墻工程技術規范

5.5.7 幕墻結構與主體結構采用后置理件連接時,應根據其受力情況,合理布置錯檢和埋件,保證其連接可靠,并符合下列規定:

1 產品應有出廠合格證;

2:碳索鋼錨栓應經過防腐處理;

3后置埋件用錨栓可選用膨脹型錨栓、擴底型錨檢和化學錨栓。應進行承載力現場試驗,必要時應進行極限拉拔試驗;

4:錨栓直徑和數量應經計算確定。錨檢直徑不應小于12mm,每個后置理件上不得少于2個錨栓;

5:在與化學錨栓接觸的連接件上進行焊縫焊接操作時,應充分考慮焊接對錨栓承載力和錨固性能的影響,必要時增加錨檢數量;

6、防火慕墻不宜采用化學錨栓;

7 錨栓墊圈應使用直徑不小于2.5倍錨栓直徑的墊或邊長不小于2.5倍錨栓直徑的方形墊片,且墊圈或墊片厚度均不宜小于3.0mm ;

二、錨固區基材(混凝土)的質量


作為錨栓基材的混凝土基材的強度和厚度等對錨栓的錨固性能有較大影響。

  1. 化學錨栓應該在大于C25混凝土里使用;當混凝土強度低于C20時,極易發生錨栓拔出或混凝土錐體拔出的脆性破壞,危害極大。

  2. 尤其是既有建筑改造項目中,由于混凝土施工質量原因或混凝土長期碳化原因,類似于原設計C30實測C20等情況,在項目設計前,一定要要求業主對原有混凝土基材強度進行結構檢測,一旦發現混凝土強度偏低應更換設計方案或者對錨固基材進行包鋼或者置換混凝土加固。

  3. 一般當混凝土基材厚度不足錨固長度1.5倍時也應避免采取錨栓技術,無更好替代方案時可嘗試采用對穿螺栓或者對混凝土基材進行加固。

  4. 錨栓需要錨固在混凝土基材上,如果錯誤的將錨栓錨固于抹灰層或者裝飾層危害將更大,施工時不能為了省工省導致此類危害的產生。

  5. 錨栓布置在混凝土的基材的受壓區或者不開裂區域。


三、錨栓打孔、埋件、錨栓的位置

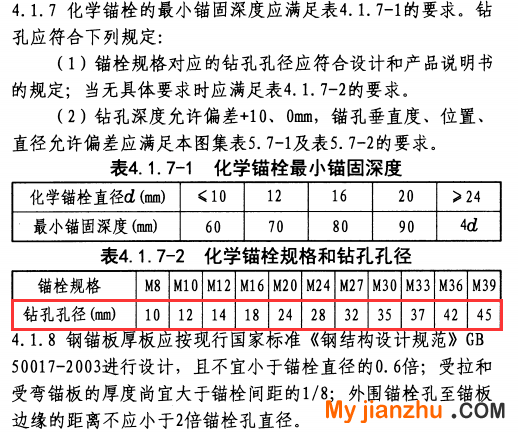

01、孔徑滿足產品說明書要求

02、打孔深度滿足要求,

如果孔打深了,外露螺紋長度短,可能對后續埋板連接有影響;

如果孔打淺了,錨固深度不足,可能錨固強度有影響;

03、打孔的垂直度要保證

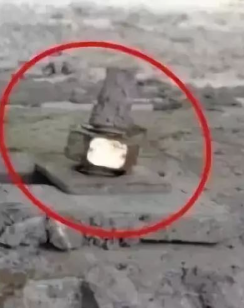

不合格表現:錨栓安裝傾斜



1、《鋼結構工程施工質量驗收標準》(GB 50205-2020)

6.2.3 永久性普通螺栓緊固應牢固、可靠,外露絲扣不應少于2扣。

檢查數量:應按連接節點數抽查10%,且不應少于3個。

檢驗方法:觀察和用小錘敲擊檢查。

6.3.6 高強度螺栓連接副終擰后,螺栓絲扣外露應為2扣~3扣,其中允許有10%的螺栓絲扣外露1扣或4扣。

檢查數量:按節點數抽查5%,且不應小于10個。

檢驗方法:觀察檢查。

四、項目管理人員與作業人員的水平

項目管理人員未對施工現場進行尺寸復核,圖紙為優化等準備工作。

項目管理人員施工前未對作業人員進行技術交底工作,

項目管理人員在施工過程中未進行巡檢,將交底工作落實到位。

作業人員依據自己的施工經驗和施工習慣,忽略施工圖,盲目施工,

如錨栓桿直接錘入孔中,或用其他規格型號的錨栓、埋件代替,敷衍施工,造成拉拔力不符設計要求。

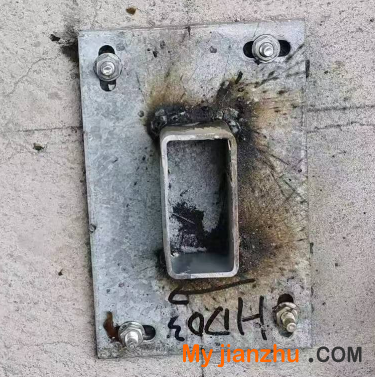

不安裝墊片或者鋼墊片不按照要求焊接。

攻入錨栓桿后,未等藥劑固化就開始下一道工序施工,造成錨栓桿松動。



不合格表現:未安裝鋼墊片

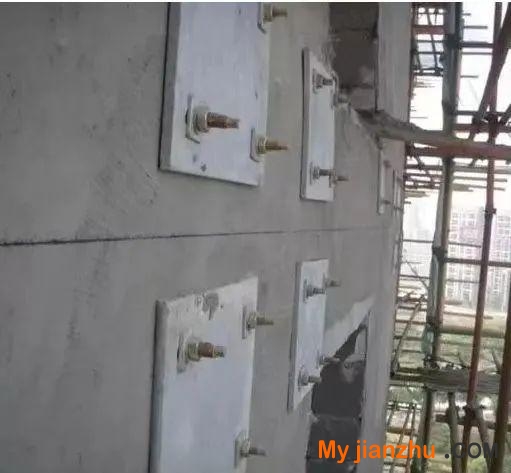

合格表現:安裝鋼墊片

五、錨栓的拉拔試驗及隱蔽驗收

錨栓施工質量應按錨固件抗拔承載力的現場抽樣檢驗結果進行,必要時應按規范要求進行破壞性試驗,現場條件限制無法進行原位破壞性檢驗時,可在工程施工的同時,現場澆筑同條件的混凝土塊體作為基材安裝錨固件,并應按規定的時間進行破壞性檢驗。注意也不能以短期拉拔試驗作為確定錨栓錨固深度的依據,除非有國家認定專業結構的出具的反復荷載作用的檢測報告作為依據。錨栓固化后應進行現場非破壞性拉拔試驗,同規格、同型號、基本相同部位的錨栓組成一個檢驗批。抽取數量按每批錨栓總數的1‰計算,且不少于3根。根據幕墻規范,錨栓的拉拔試驗值是設計值的兩倍。

拉拔試驗合格后,開始安裝鋼板、焊接轉接件、安裝橫豎龍骨、防雷設施,鋼材焊接焊縫一般為III級焊縫,材料對接焊縫為II級焊縫。焊縫及其他鋼材表面漆破損處噴涂防銹漆。待骨架的其他分項工程驗收完成后,報監理單位進行隱蔽驗收。
